Parque eólico 'offshore' East Anglia THREE

East Anglia THREE: o parque com as maiores pás instaladas no Reino Unido

Eólica offshore Projetos Iberdrola Reino Unido ScottishPower

O Grupo Iberdrola, por meio de sua subsidiária britânica ScottishPower Renewables, deu início à construção do parque eólico offshore East Anglia THREE. Esta nova instalação, localizada a 69 quilômetros da costa de Suffolk (ao sul do Mar do Norte), cobrirá uma área de 305 km2 e terá capacidade instalada de 1.400 MW, que serão gerados por suas 95 turbinas.

Publicação: Setembro de 2026

Tiempo de leitura: 4 minutos

East Anglia THREE
Projeto em andamento

Ubicación
Localização Mar do Norte (Reino Unido)
Capacidad instalada
Capacidade total instalada 1.400 MW
Inversión
Investimento total 4 bilhões de libras
calendario
Entrada em operação Final de 2026

O East Anglia THREE, segundo dos quatro projetos que integrarão o complexo East Anglia Hub, está sendo desenvolvido em colaboração com a Masdar, como parceira estratégica, e estará localizado no Mar do Norte, a cerca de 69 quilômetros da costa do condado de Suffolk. Este novo parque eólico offshore, desenvolvido por meio de nossa subsidiária britânica ScottishPower Renewables, ocupará uma área de 350 km2 e abastecerá 1,3 milhão de residências no Reino Unido após a conclusão do projeto.

Com um investimento de 4 bilhões de libras (mais de 4,67 bilhões de euros), o East Anglia THREE se tornará o maior parque eólico offshore desenvolvido pela ScottishPower até o momento. O projeto conta com receitas estáveis de longo prazo, graças à assinatura de contratos por diferença (CfD) de 15 anos, indexados ao índice de preços ao consumidor (IPC) e concedidos nos leilões AR4 e AR6 do governo britânico. Além disso, o projeto já conta com um contrato de compra e venda de energia de longo prazo (PPA) com a Amazon, firmado em 2024.

Durante a fase de construção, o projeto manteve 2.300 empregos e, ao longo de sua vida operacional —estimada em 25 anos—, gerará cerca de 100 postos de trabalho permanentes na região leste da Inglaterra.

Com o East Anglia THREE, a Iberdrola promove a eletrificação do Reino Unido através de um projeto que contará com capacidade instalada de 1.400 MW de energia limpa e de origem nacional para atender à demanda da região.

 Desenvolvimento do projeto East Anglia THREE

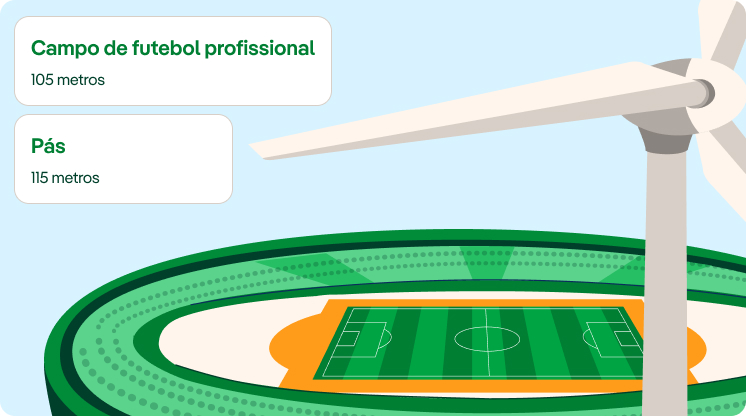

A construção do East Anglia THREE está marcada por seus diversos avanços tecnológicos na região. Em abril de 2026, foi instalado o primeiro aerogerador do parque, equipado com pás de 115 metros de comprimento, que se tornaram as maiores já fabricadas e montadas em águas britânicas até o momento. Para dimensionar esse feito, uma dessas pás, fabricadas pela Siemens Gamesa, supera o comprimento de um campo de futebol profissional.

Em setembro de 2026, foi concluída a instalação das fundações, um marco para este tipo de projeto: as 95 monoestacas instaladas, com peso entre 1.200 e 1.800 toneladas e altura que varia entre 67 e 84 metros, são as maiores já instalados por uma embarcação autoelevatória na Europa. Também nesse mês, foi concluída a instalação das 95 peças de transição correspondentes, estruturas que atingem 20 metros de altura e oito metros de diâmetro e que pesam mais de 400 toneladas.

Características técnicas do East Anglia THREE

Este projeto se divide em duas áreas principais de desenvolvimento: o parque eólico offshore, em alto-mar, e a infraestrutura que distribui a energia elétrica gerada em terra firme.

Desenvolvimento offshore:

  • Conta com 95 aerogeradores instalados sobre fundações do tipo monoestaca.
  • Cobre 305 km² de superfície.
  • Está localizado a 69 quilômetros da costa de Suffolk.
  • Contará com uma subestação marinha.
  • Seus aerogeradores terão uma altura de 262 metros até a ponta da pá e diâmetro de rotor de 230 metros.
  • As pás, de 115 metros, serão as maiores de todo o Reino Unido.
  • Do parque partirão quatro cabos submarinos para transmitir a energia elétrica até a costa.

Desenvolvimento onshore:

  • O ponto de chegada à costa fica em Bawdsey, com uma câmara de transição que conectará os cabos submarinos aos cabos terrestres.
  • Contará com dois cabos subterrâneos e três de fibra óptica, lançados por meio dos dutos instalados para o East Anglia ONE, que percorrerão mais de 37 quilômetros desde o ponto de chegada do mar até a subestação localizada em Bramford.
  • A subestação de Bramford conectará este parque eólico offshore à rede elétrica nacional.
