Parque eólico 'offshore' de Wikinger
Wikinger, o parque eólico offshore que consolida a Alemanha como um mercado estratégico
Instalações operacionais Eólica offshore Alemanha
O parque eólico offshore Wikinger marcou a entrada da Iberdrola no mercado de eletricidade alemão, onde a construção de dois outros parques eólicos offshore está em andamento: Baltic Eagle (476 MW) e Wikinger Süd (10 MW). A soma destes três projetos, todos localizados ao lado da ilha de Rügen, constitui o maior complexo eólico offshore do Mar Báltico, com uma capacidade total instalada de 836 MW e um investimento combinado de 2,5 bilhões de euros.





Folheto informativo de Wikinger (*) Nota [PDF] Link externo, abra em uma nova aba.
O parque eólico offshore de Wikinger foi inaugurado em outubro de 2018, em cerimônia que o presidente do grupo Iberdrola, Ignacio Galán, comemorou a entrada em operação desse projeto emblemático da empresa, que significou um investimento de 1,4 bilhão de euros: "Wikinger representa mais um passo em direção ao nosso compromisso com o fornecimento de energia limpa, eficiente e segura. Continuaremos impulsionando com força a tecnologia eólica offshore, que nos permite avançar na transição energética para uma economia sustentável e baixa em carbono".
Ignacio Galán, presidente do Grupo Iberdrola
Wikinger representa mais um passo em direção ao nosso compromisso com o fornecimento de energia limpa, eficiente e segura
No final de 2017, a Iberdrola conectou com sucesso o parque eólico offshore à rede nacional e, desde então, fornece 350 megawatts (MW) de capacidade à rede elétrica alemã e leva energia renovável e eficiente para 350.000 residências — o que equivale a 20% da demanda de energia de Mecklemburgo-Pomerânia Ocidental, estado em que o parque está instalado —. Esse fluxo de energia renovável terá um impacto positivo significativo no meio ambiente, uma vez que evita a emissão de quase 600.000 toneladas de CO2 por ano na atmosfera.
Wikinger marca a entrada da Iberdrola no mercado elétrico alemão, país que acaba de receber a construção de mais dois parques eólicos offshore: Baltic Eagle (476 MW) e Wikinger Süd (10 MW). A soma desses três projetos, todos eles próximos à ilha de Rügen, formará o maior complexo offshore do Mar Báltico, com capacidade total instalada de 836 MW e investimentos de 2,5 bilhões de euros.
Dessa forma, a Alemanha passa a ser uma área estratégica para o grupo Iberdrola nos próximos anos, junto com seus mercados centrais: Estados Unidos, Reino Unido, México, Brasil e Espanha.
Acordo com Energy Infrastructure Partners (EIP)
Em setembro de 2022, a Iberdrola assinou um acordo com a Energy Infrastructure Partners (EIP) para a venda de 49% deste parque eólico offshore por um total de 700 milhões de euros. Esta transação abre as portas para um novo parceiro nesta instalação renovável, na qual a Iberdrola continuará com uma participação majoritária de 51%.
Como resultado desta transação, a valorização de 100% do Wikinger totaliza aproximadamente 1,425 bilhão de euros. A Iberdrola continuará controlando e administrando o ativo e prestando serviços de operação e manutenção.
Desenvolvimento do projeto Wikinger.
Nossos eixos estratégicos
O parque eólico offshore de Wikinger Link externo, abra em uma nova aba. é um projeto emblemático para a Iberdrola. Seu desenvolvimento reúne os principais eixos estratégicos da empresa: a forte aposta no desenvolvimento das energias renováveis, o compromisso com a redução de emissões, a inovação tecnológica, o crescimento internacional, a abertura de novos negócios e mercados para seus fornecedores e um importante fomento à indústria naval europeia.
Trata-se da primeira instalação de energia eólica offshore projetada e operada cem por cento por uma empresa espanhola e que representou a consolidação da Iberdrola como empresa de referência no setor das energias renováveis na Europa, capaz de desenvolver projetos em mercados tão competitivos como o alemão e de atender às exigentes condições estabelecidas pelas autoridades alemãs. Além disso, serviu para impulsionar a criação de emprego e a atividade de empresas espanholas fornecedoras, como Navantia e Windar.
O projeto foi um grande sucesso graças à equipe multidisciplinar e multinacional formada pela Iberdrola e sua rede de fornecedores e empreiteiras internacionais de primeira categoria. Mais de 2.000 trabalhadores, de 20 países diferentes, participaram desse projeto emblemático. Para tal, Iberdrola superou os desafios tecnológicos inerentes a esses tipos de projetos e as dificuldades enfrentadas em função das condições meteorológicas extremas do Mar Báltico.
Fases da construçao
A construção do parque eólico offshore de Wikinger, que foi especialmente complexa, aconteceu em diferentes fases:
- Instalação no fundo do mar de 280 estacas que sustentam as fundações. Essas estruturas, construídas pelas empresas espanholas Windar e Navantia, têm 40 metros de comprimento, 2,5 metros de diâmetro e um peso unitário de 150 toneladas.
- Instalação das jackets ou base da subestação offshore.
- Instalação e operação da subestação offshore Andaluzia, com peso de 8.500 toneladas e construída pela empresa espanhola Navantia em sua sede em Puerto Real (Andaluzia). Será utilizada, de forma conjunta, pela Iberdrola e pela 50Hertz, operadora do sistema elétrico alemão.
- Instalação e operação, em coordenação com a 50Hertz, dos dois cabos submarinos que conectam a energia do parque à subestação onshore de Lubmin.
- Instalação e operação de mais de 80 quilômetros de cabos submarinos entre os aerogeradores do parque eólico.
- Instalação das 70 jackets ou fundações das turbinas, com peso de 620 toneladas cada uma, fabricadas pelas empresas Bladt em Lindo (Dinamarca) e pela Navantia, em seu estaleiro em Fene (Espanha).

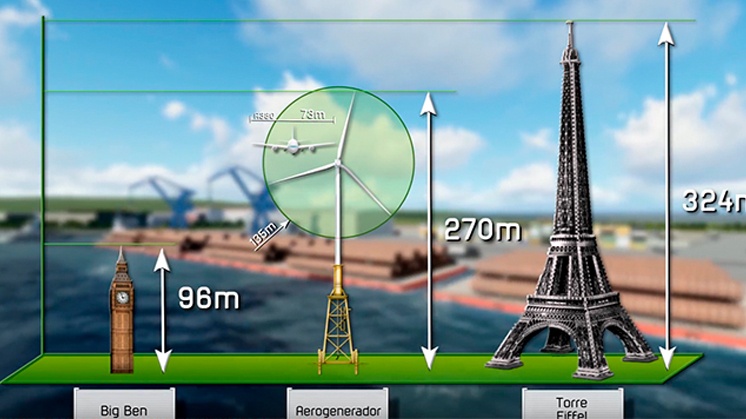

- Instalação e operação dos 70 aerogeradores. As turbinas, fabricadas pela Siemens Gamesa em suas fábricas de Bremerhaven e Stade (Alemanha), têm 5 MW de potência unitária e são do modelo AD 5-135. São os aerogeradores com a maior potência e dimensões instalados pela Iberdrola em sua história. Com uma altura total de 165 metros, são compostas por uma nacele de 222 toneladas, um rotor de 135 metros de diâmetro — cujas pás têm 67 metros de comprimento cada — e uma torre de 75 metros de altura.
A Iberdrola conta com um centro de operação, controle e manutenção no porto de Sassnitz.

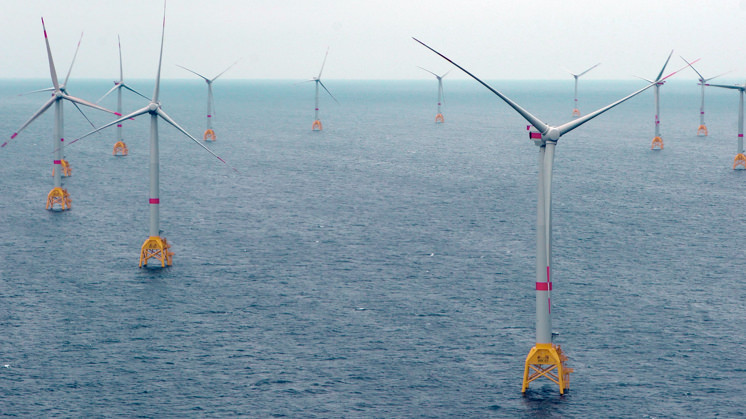

Projeto parque eólico offshore de Wikinger.

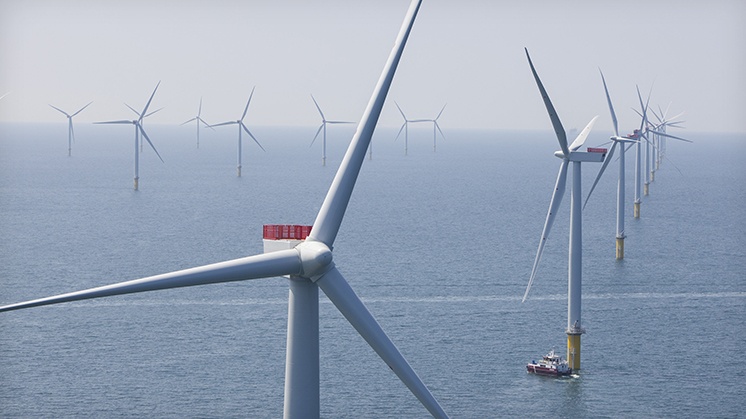

Projeto parque eólico offshore de Wikinger.

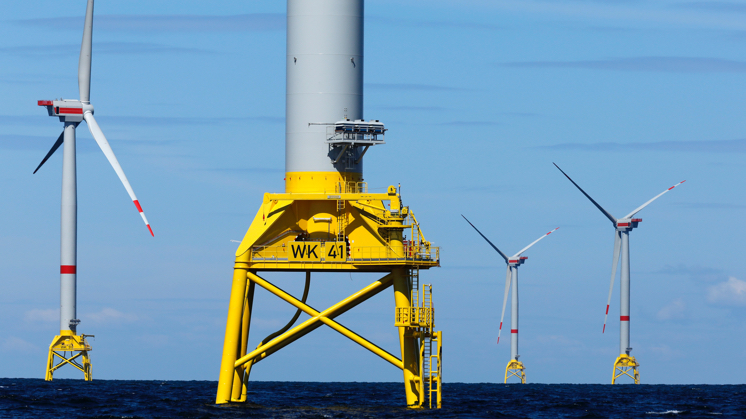

Foi assim o embarque da jacket da subestação de Wikinger.

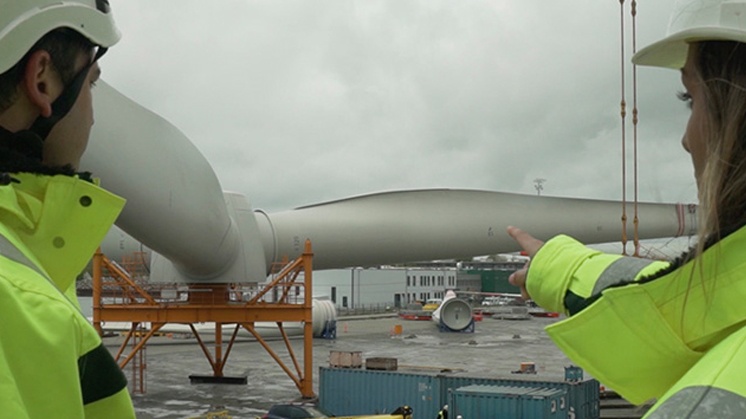

Parque eólico offshore de Wikinger (English version).

Outros projetos em construçao
A Iberdrola tem outros projetos de energia eólica offshore em construção. Dentre eles, destacam-se:
- O macrocomplexo eólico de East Anglia Hub Link externo, abra em uma nova aba, que será organizado em três projetos com uma capacidade instalada total de 3.100 MW: East Anglia ONE North, East Anglia TWO e East Anglia THREE.
- O parque eólico Saint-Brieuc (496 MW) será instalado nas águas da Baía de Saint-Brieuc e, quando entrar em operação em 2023, fornecerá energia limpa para 850.000 residências.
- Situado na costa nordeste dos Estados Unidos, o parque eólico offshore de Vineyard Wind terá capacidade instalada de 800 MW e representará a entrada em grande escala da Iberdrola neste negócio nos EUA.
- Situado próximo à ilha de Rügen, nas águas do Mar Báltico, o parque eólico offshore de Baltic Eagle terá capacidade instalada de 476 MW.
Dimensões do parque eólico offshore de Wikinger (*) Nota [PDF] Link externo, abra em uma nova aba.
Ficha técnica da subestação de Wikinger (*) Nota [PDF] Link externo, abra em uma nova aba.
(*) Disponível na versão em espanhol.
Iberdrola, líder mundial em energias renováveis
Na Iberdrola, decidimos apostar nas energias renováveis há mais de duas décadas como um pilar fundamental sobre o qual construir nosso modelo de negócios seguro, limpo e competitivo. Graças a essa visão, somos hoje líderes mundiais em energias renováveis, alcançando 41.246 MW de energias renováveis em operação até o final do primeiro semestre de 2023.
Este compromisso se reflete em nosso Plano de investimentos recorde de 47 bilhões de euros no período 2023-2025, dos quais destinaremos 17 bilhões de euros ao negócio de renováveis. Com esses investimentos, aumentaremos nossa capacidade instalada renovável de 12.100 MW para 52.000 MW em 2025 — 6.300 MW de fotovoltaica, 3.100 MW de eólica onshore, 1.800 MW de offshore, 700 MW de baterias e 200 MW de hidrelétrica.
